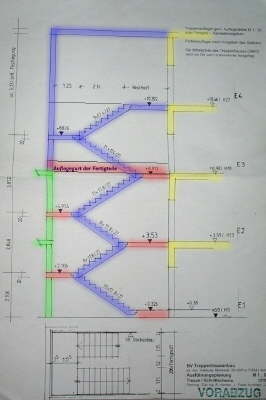

blau: Ausführung als Fertigteil rot: Ausführung vorort grün: Bestand des aufzustockenden Gebäudes gelb: Bestand des zu erschließenden Gebäudes
Erster Arbeitsschritt war die Bestandsaufnahme, die Festlegung der Aufbauhöhen, Festlegung der Zwischenpodesthöhen, Ermittlung der verfügbaren Grundrissbreite.
Diese Daten wurden nach Festlegung an das mit
der Fertigung der Fertigteile beauftragte Unternehmen weitergeleitet, so dass parallel zu den Arbeiten vorort, die Fertigteillfertigung beginnen konnte.
Dies ermöglichte eine nahezu gleichzeitige Ferig-
stellung von den Fertigteile und den Arbeiten vorort.
|
